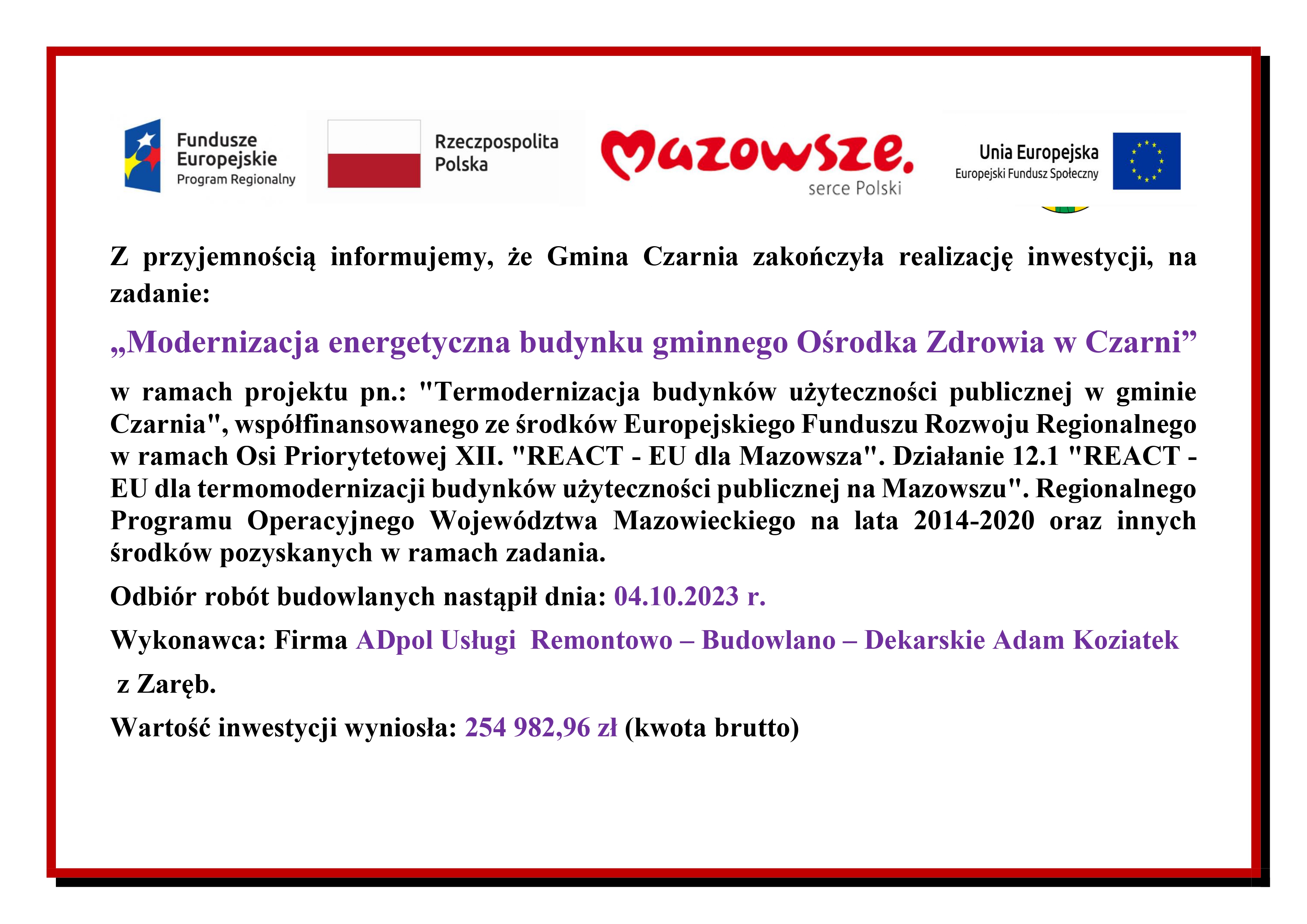

Informacja o zakończeniu robót budowlanych - 04.10.2023 r.
Zakończenie robót budowlanych
Aktualizacja na dzień 06.09.2023 r.
Aktualizacja na dzień 30.08.2023 r.
Rozpoczęcie robót budowlanych, aktualizacja na dzień 21.06.2023 r.
Modernizacja energetyczna budynku gminnego Ośrodka Zdrowia w Czarni.
Gmina Czarnia realizuje inwestycję w ramach projektu pn.: „Termodernizacja budynków użyteczności publicznej w gminie Czarnia”, współfinansowanego ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Osi Priorytetowej XII. „REACT – EU dla Mazowsza”. Działanie 12.1 „REACT – EU dla termomodernizacji budynków użyteczności publicznej na Mazowszu”. Regionalnego Programu Operacyjnego Województwa Mazowieckiego na lata 2014-2020 oraz innych środków pozyskanych w ramach zadania.
Umowa z wykonawcą – ADpol Usług Remontowo – Budowlano – Dekarskie Adam Koziatek z Zaręb, została podpisana dnia 16.06.2023 r.
Przekazanie terenu budowy nastąpiło 20.06.2023 r.
Wartość inwestycji wynosi 207 30,22 zł kwota netto, 254 982,96 zł kwota brutto.
